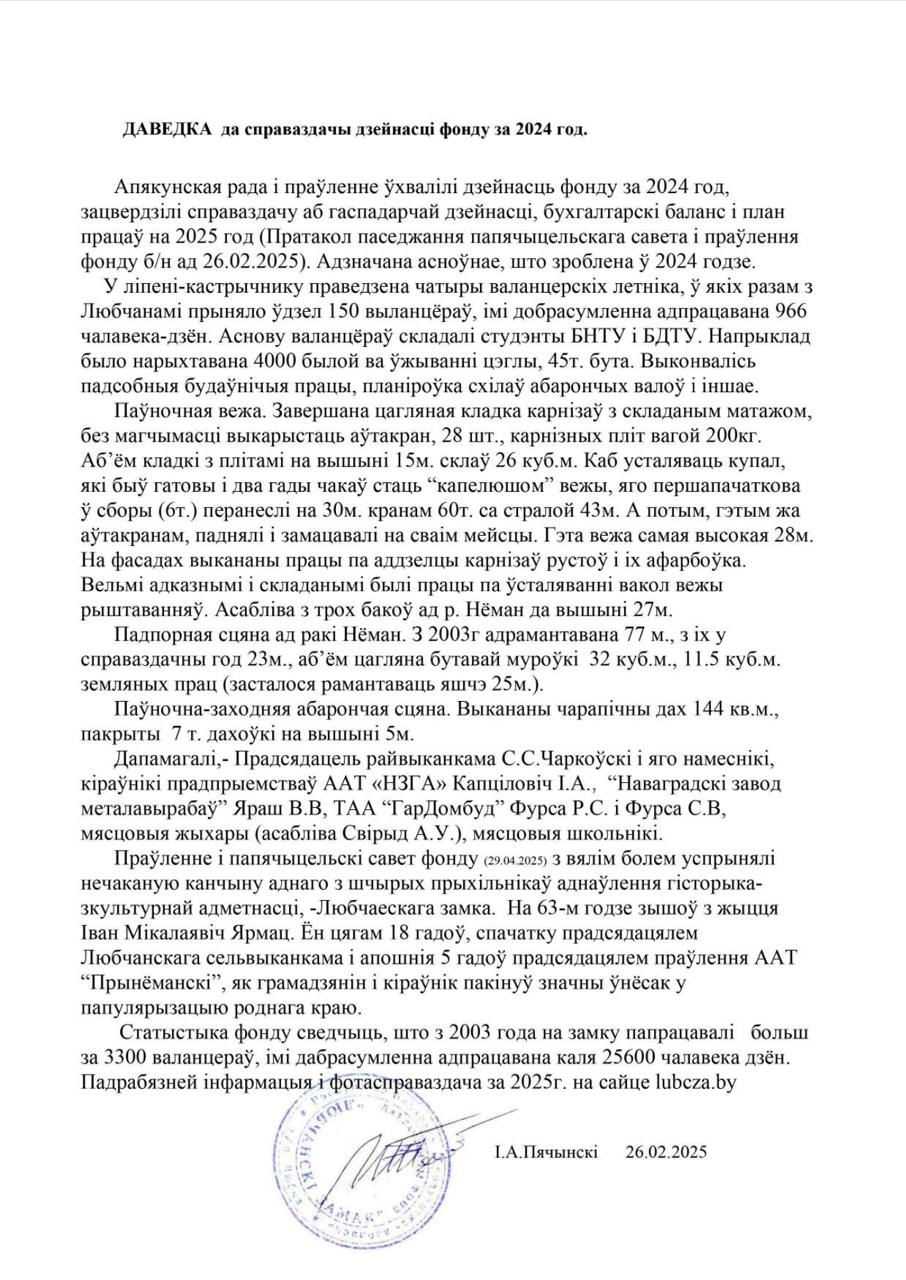

На фото с права Сушкевич С.Л. менеджер департамента корпоративных коммуникаций банка, Матюшкина В.Б. Председатель правления банка, Печинский И.А. директор Фонда «Любчанский замок», Чарковский С.С. Председатель исполкома, Королько С.Н. заместитель председателя исполкома, Ярмоц И.Н. директор СПК «Принеманский», Печинский Г.А.
13.04.2023 РСГЛюбча
Скачивать не обязательно! Для просмотра нажмите на название файла!

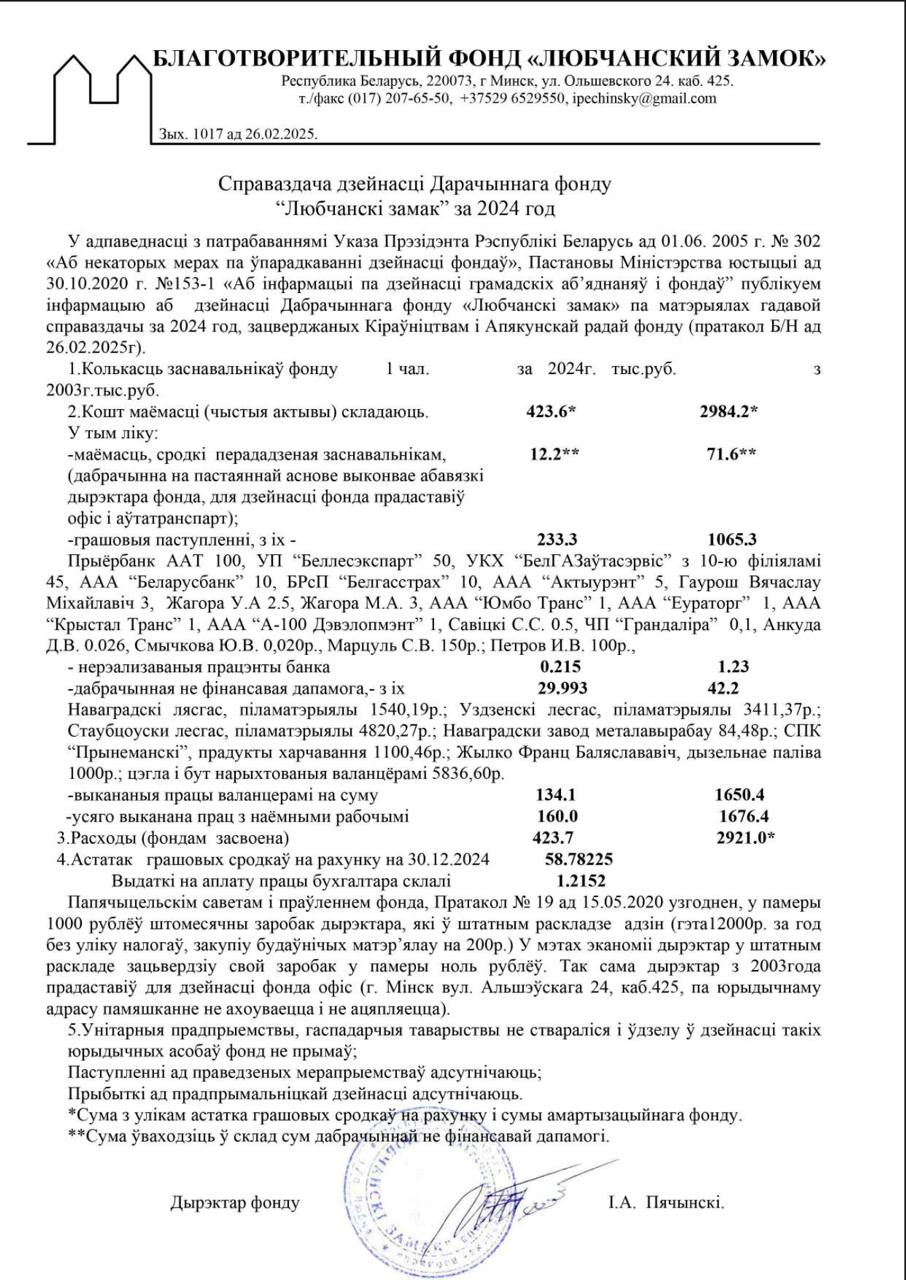

Справаздача аб дзейнасцi Любчанскага замку за 2022 год

Архитектурный проект (вид из 3D модели)

Фото хода работ 2022 г.
Рабочая встреча 06.25.2022 с ответственными работниками Новогрудского РИК (заместители председателя по строительству и культуре), руководством ООО «Моноракурс», разработчик строительного проекта второй очереди основным элементом которого является Восточная башня и членами правления фонда (1-е фото).
Спасибо учреждениям образования БНТУ (2-е фото), БГТУ (3,4,5-е фото), Центру туризма г.Бобруйск (6-е фото) за организацию участия волонтеров, сожалею что не все из них запечатлены на фото.

Северная башня и северо-западная оборонительная стена до начала работ в 2022 г.

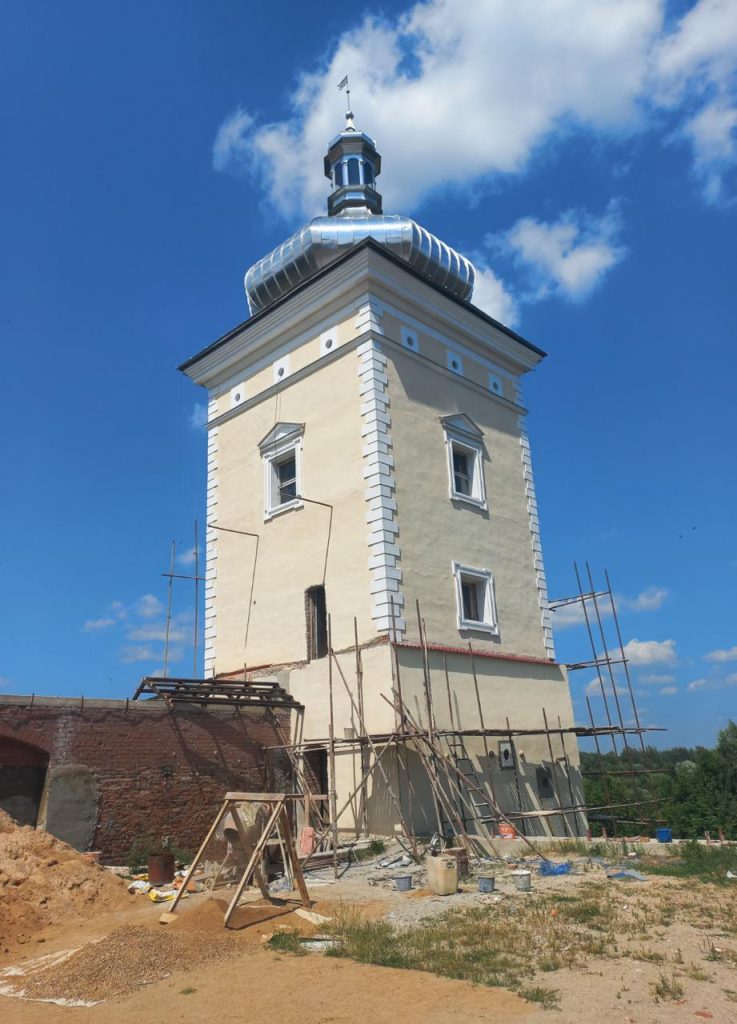

Северная башня и Северо-западная оборонительная стена по окончании работ в 2022 г.

Продолжены земляные работы по планировке и укреплению оборонительных валов.

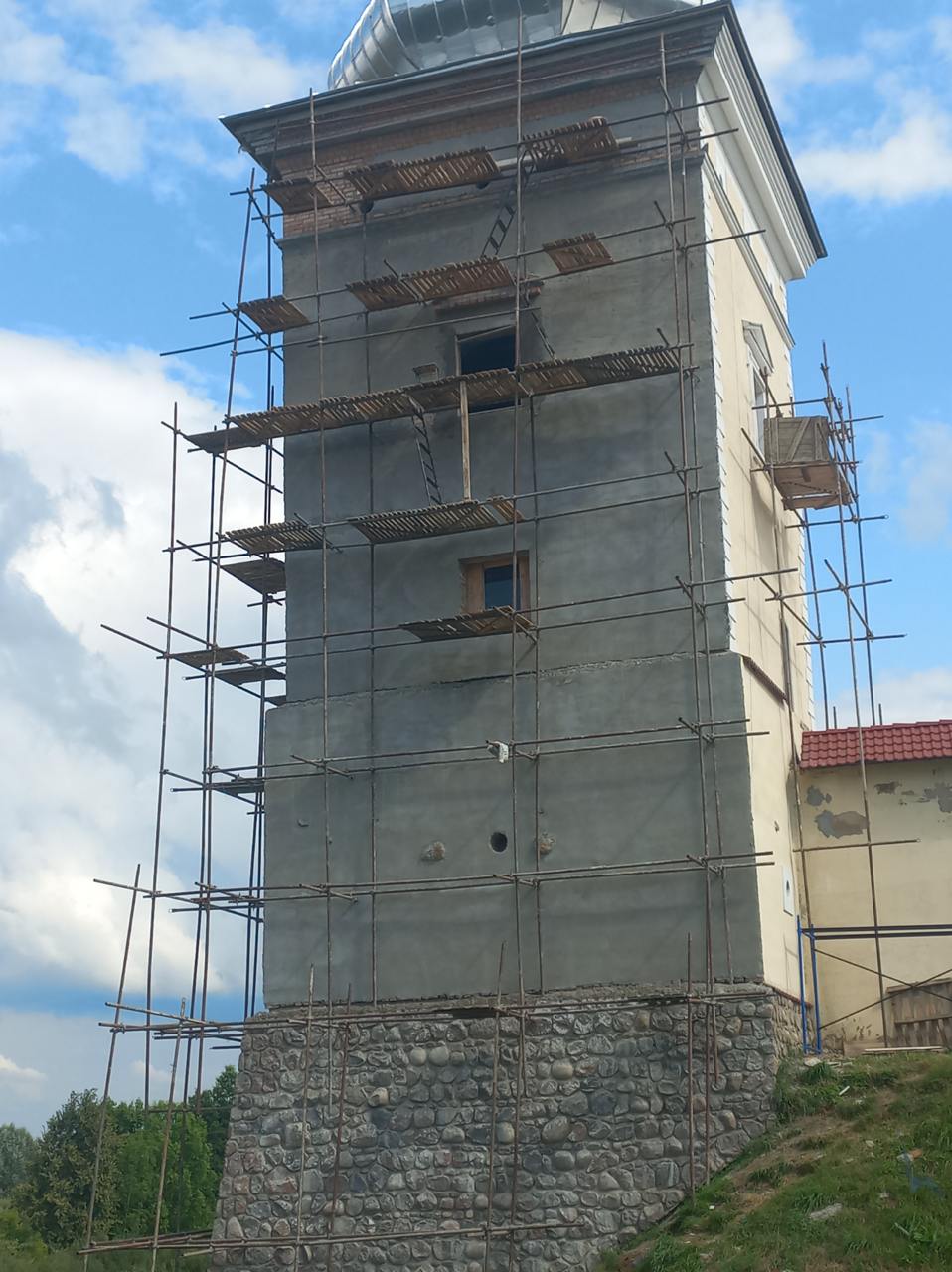

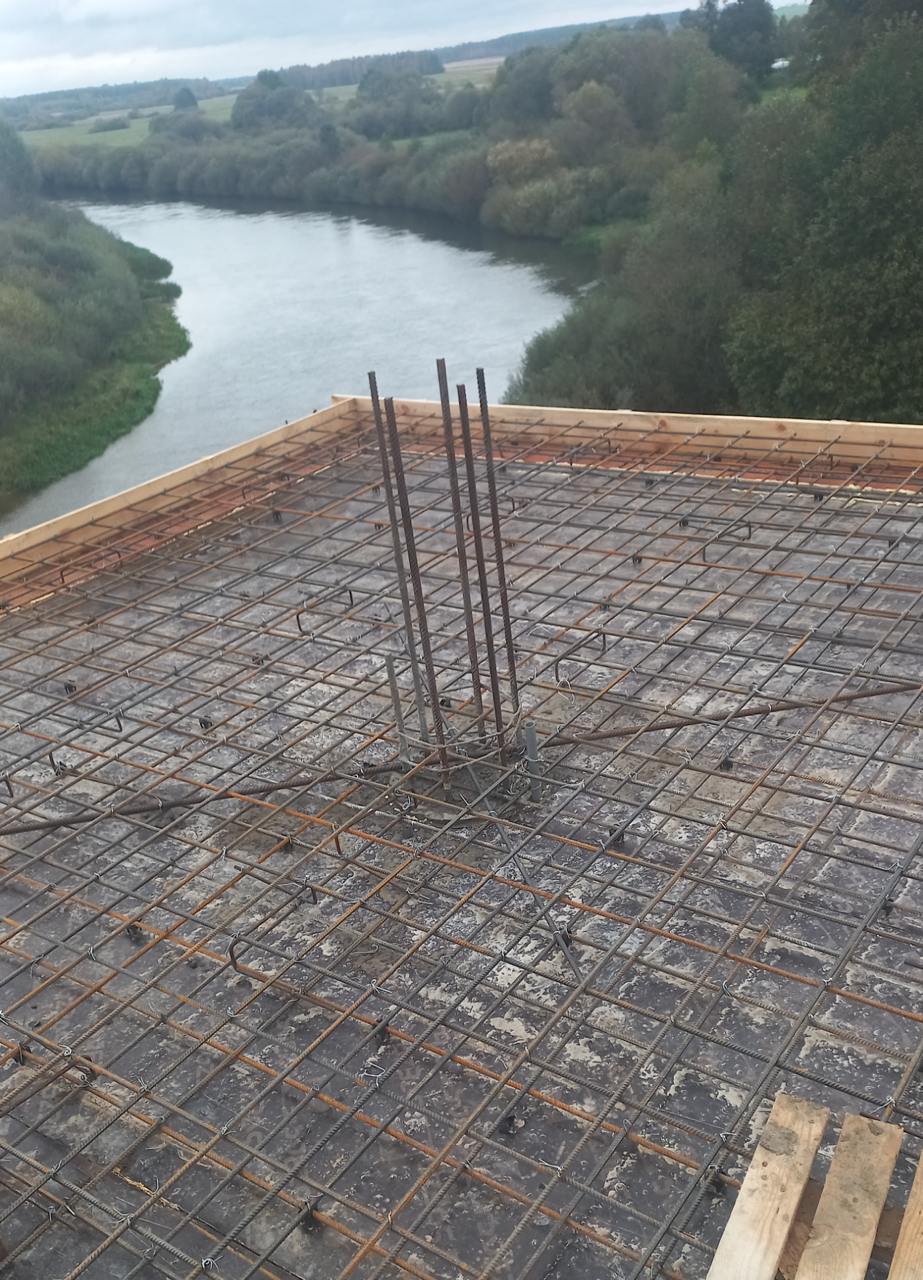

Северная башня с новой секционной временной кровлей, балками пола второго этажа, арматурный пояс усиления.

Выполнены лекала и опалубка лесов, изготовлен арочный кирпичный свод, искользовато 3000 кирпича, вес арки более 17 тонн. Снята удерживающая конструкция опалубки лесов. Лекала и подшивка легко снимется в 2023 г. Аналогичный свод нами выполнен в подвальном помещении этой башни в 2020 г.

Наряду с финансовой помощью Приорбанк ОАО, оказали помощь материалами ОАО «Радошковичский керамический завод» 10 000 штук кирпича и Управляющая компания Холдинга «БЦК» 20 тонн цемента.

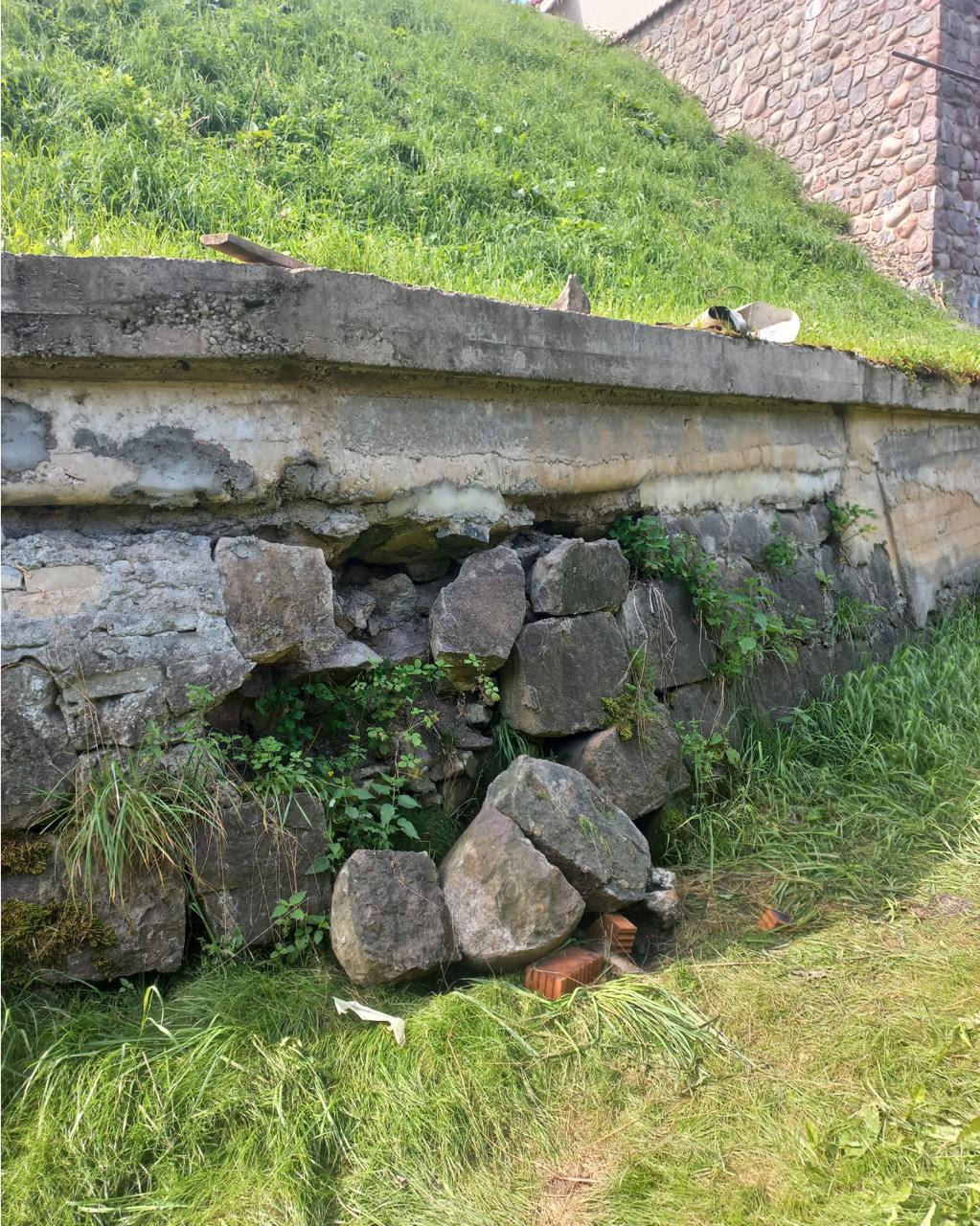

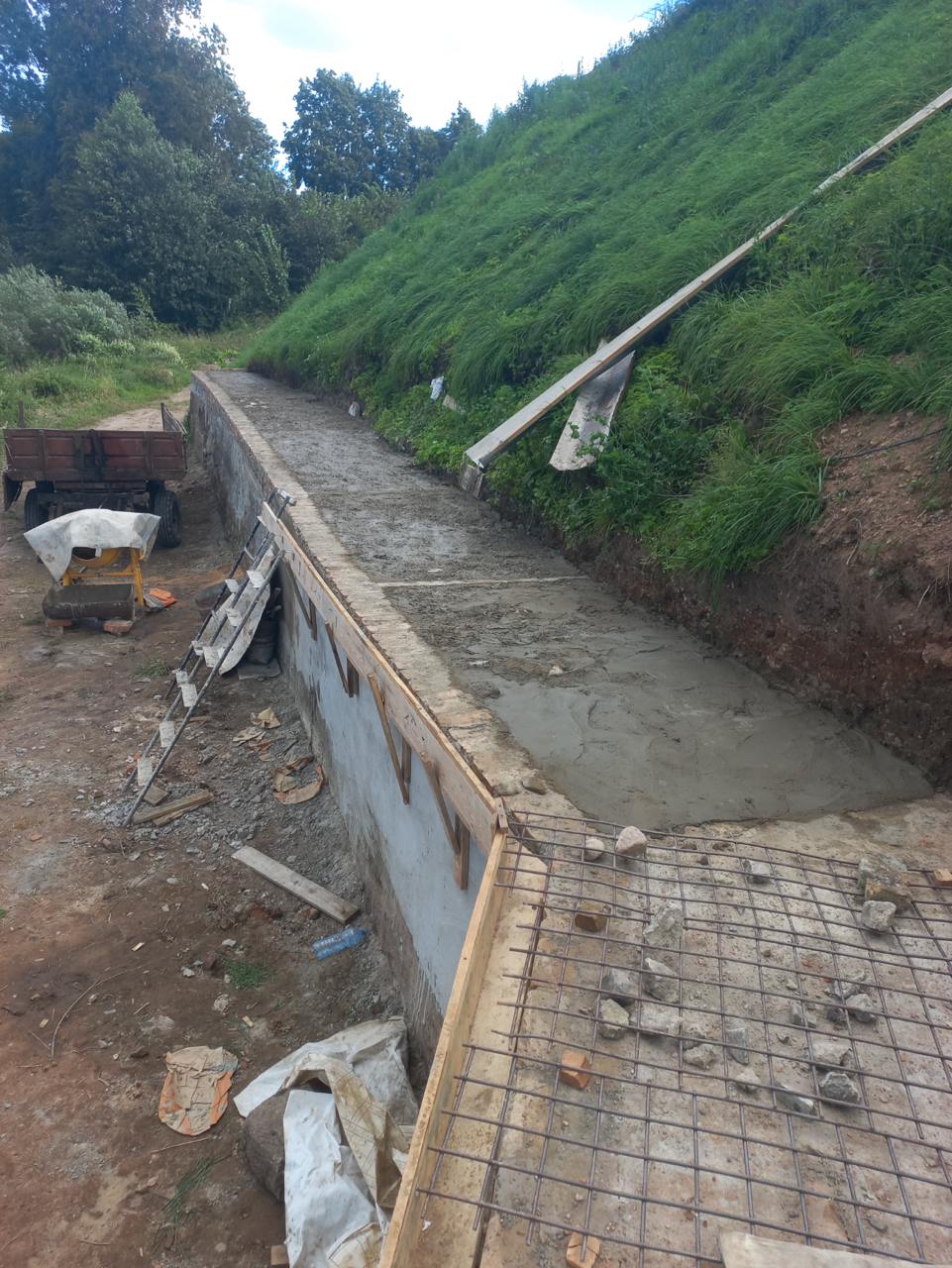

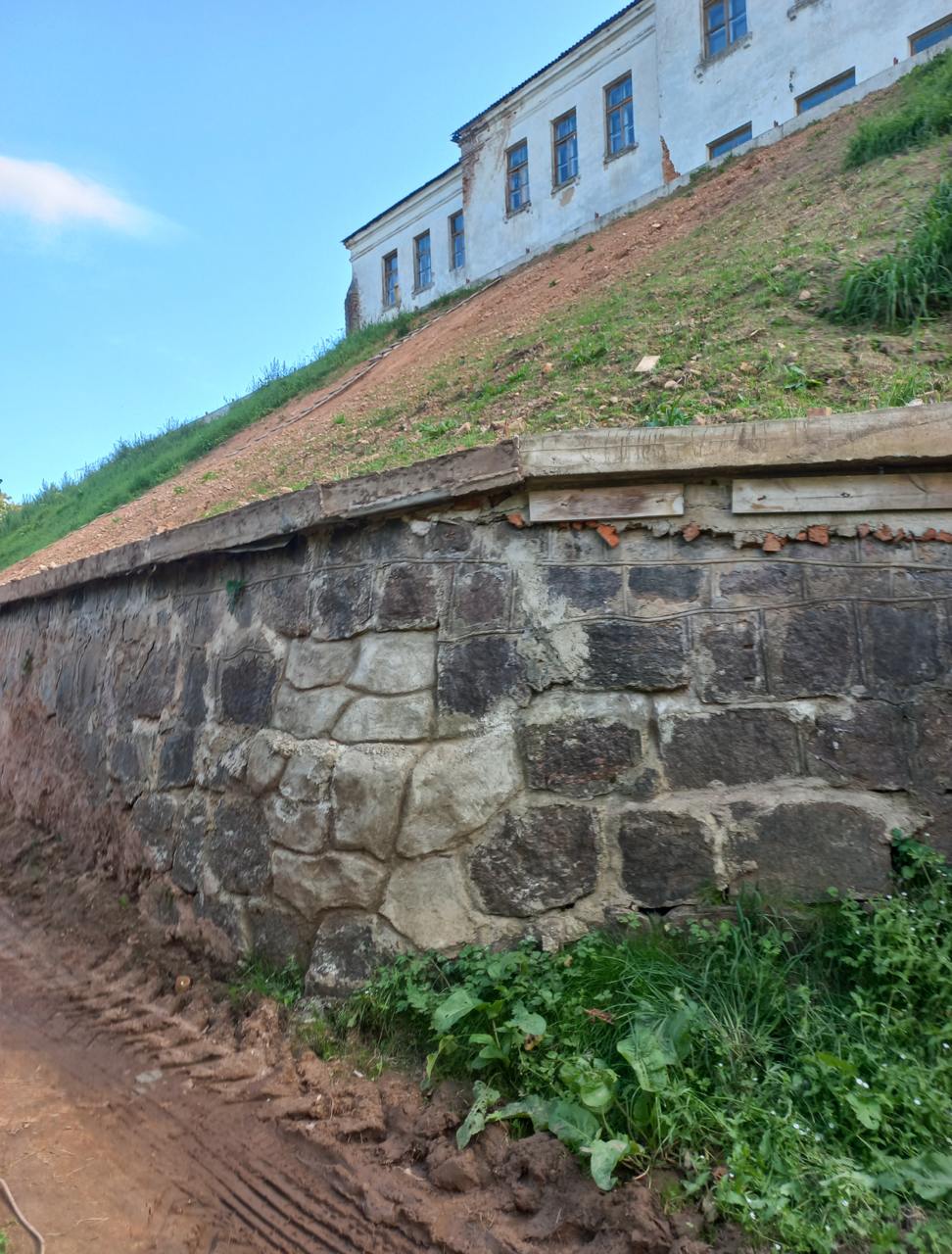

Продолжен ремонт подпорной стены от реки Неман. Всего отремонтировано 77 от её длины 105 метров. В 2022 году выполнено 17 метров, самые сложные по объёму земляных работ.

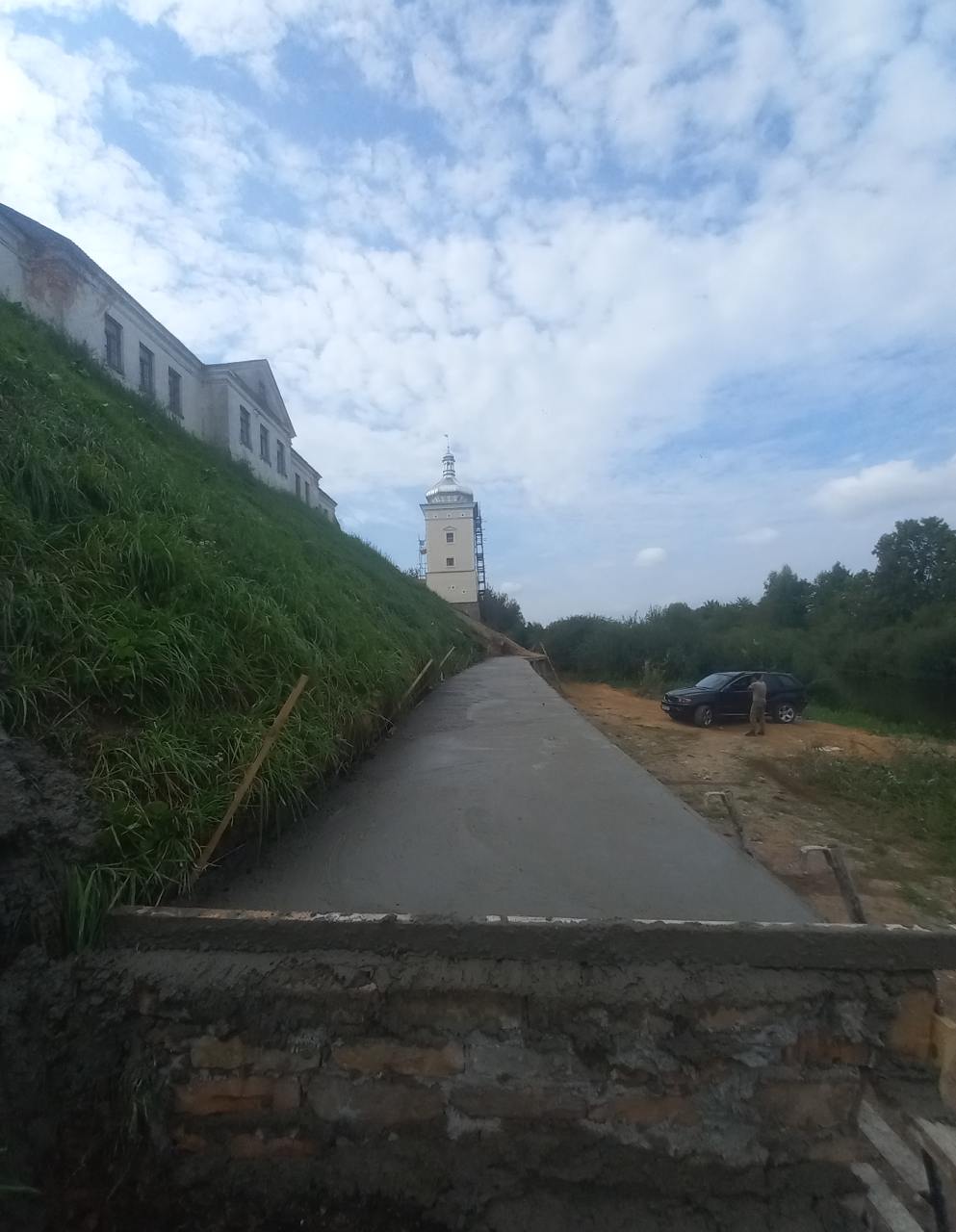

Продолжаем заготовку кирпича и бута, разбираем здание на удалении 6.5 км от г.п. Любча, вид до начала работ в 2022 г.

2022г. Заготовлено и использовано 30 000 штук кирпича и более 25 куб.м. бута.

2022 г. Завершены облицовочные работы и сборка купола, выполнен контрольный подъем, в сборе вес купола 5 тонн.

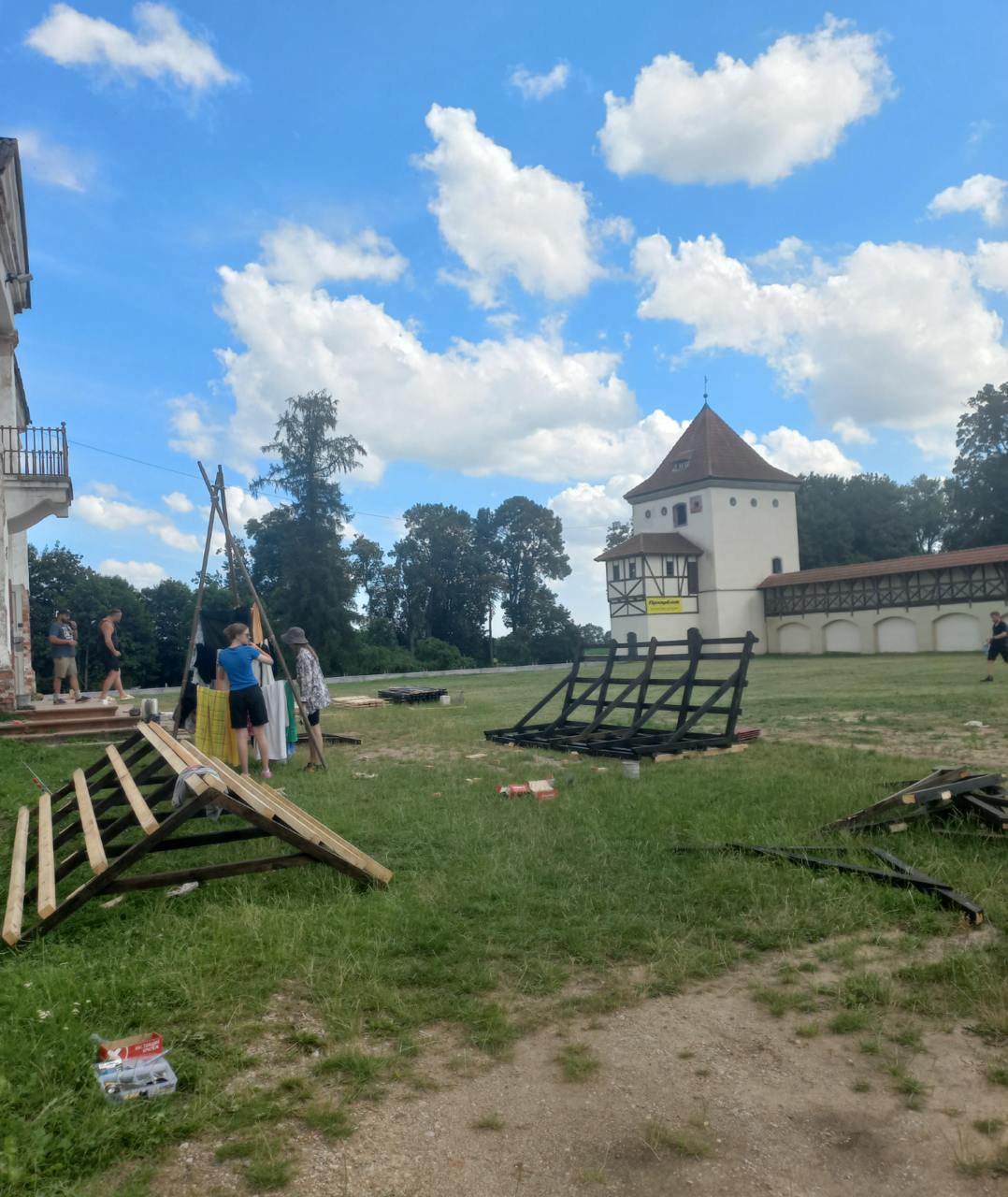

Проверка крепления трубчатых хомутовых лесов.

Декабрь 2022 г. (Дождитесь загрузки видео)
Справаздача аб дзейнасцi Дабрачыннага фонду «Любчанский замак» за 2021г.

Фота справаздача за 2021г.
